Каркасный дом своими руками: фото этапов строительства

В чем суть строительства каркасного дома

Как понятно из названия, технология заключается в формировании некоего каркаса из дерева (досок или бруса) или металла, с постепенной поэтапной обшивкой его слоями из пленок, мембран, утеплителей и пр.

Такая многослойная конструкция стен позволяет добиться хороших тепловых характеристик при достаточно тонких стенах.

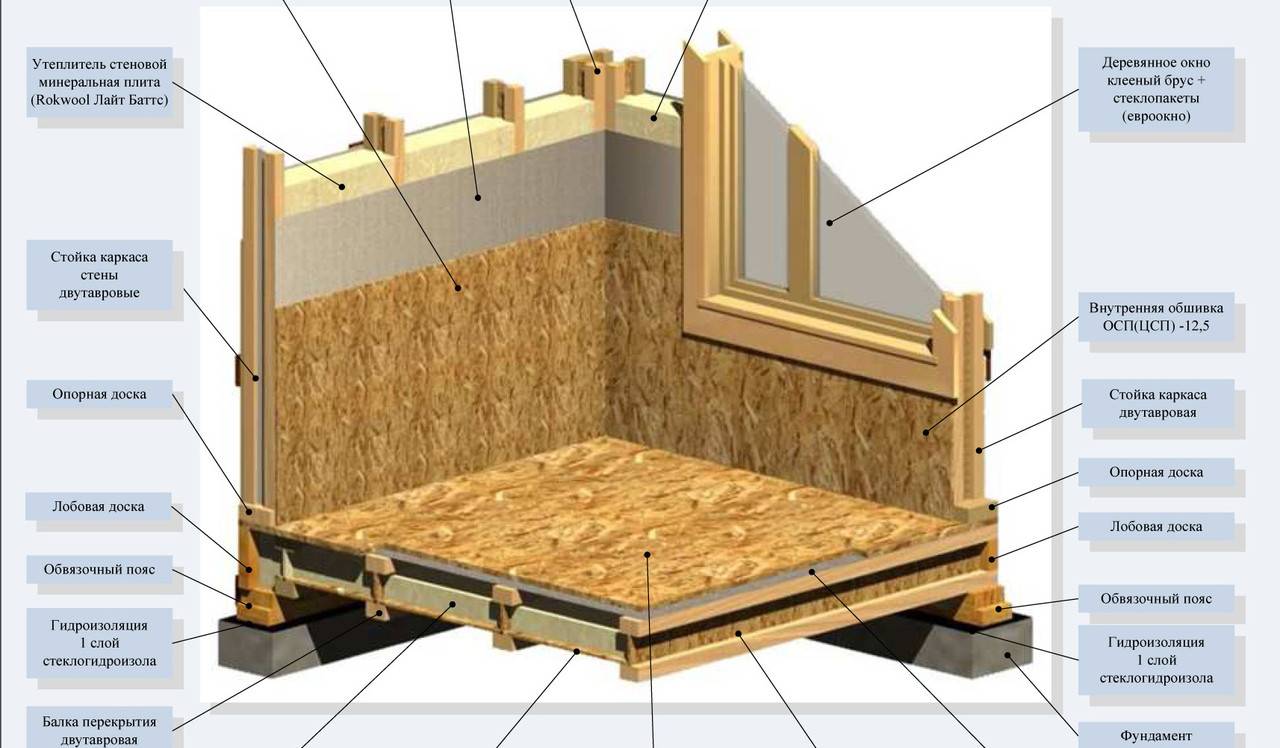

Стена дома в разрезе без дополнительного утепления пенопластом

Какие же материалы формируют стену?

  • утеплитель минеральная вата
  • утеплитель листы пенопласта
  • гидроизоляция в виде пленки или мембраны
  • пароизоляция в виде диффузионной мембраны
  • листы ОСБ
  • внешняя и внутренняя отделка

Утепление каркасного дома, как мы написали выше, лучше делать двух видов. Изнутри утепляем дом минеральной ватой, а снаружи – листами пенопласта.

Листы пенопласта позволят улучшить звукоизоляции, они являются отличной ветрозащитой и при снижении свойств минеральной ваты со временем (такое может произойти при попадании влаги или росы внутрь стен) позволят сохранить тепловые характеристики дома.

Утепление дома своими руками с помощью матов

Гидроизоляция необходима для защиты утеплителя от влаги, которая поступает снаружи в виде осадков.

Ее необходимо укладывать внахлест, фиксируя специальной липкой лентой для утеплителя. Это позволить сделать 100-процентную защиту от воды.

Гидроизоляция стен изоспаном в каркасном доме

Пароизоляция фиксируется с внутренней стороны стены, и позволяет стенам «дышать».

Капельки влаги, которые могут конденсироваться в стене, спокойно выводятся в комнаты, благодаря чему утеплитель служит гораздо дольше.

При использовании качественных мембран, риск образования грибка на стенах, черных пятен плесени и других побочных эффектах герметичных стен снижается до минимума.

А устройство правильной вентиляции каркасного дома полностью убирает эти риски.

Пароизоляция стен изнутри дома с помощью мембраны своими руками

Листы ОСБ прибиваются поверх всей конструкции, и являются основой, к которой будут крепиться отделочные материалы.

Каждый этап работ можно выполнять своими руками благодаря легкости строительного материала. Технология достаточно проста, а начинать ее необходимо со строительства каркаса.

Обшивка дома ОСБ-плитами

Каркасный дом плюсы и минусы

Каркасный дом: плюсы

  • недорогое и быстрое строительство
  • тёплые и энергосберегающие
  • прохладно летом
  • внутренние стены всегда тёплые
  • быстрый прогрев помещения
  • можно строить в любое время года
  • не понадобится спецтехника
  • сейсмоустойчив
  • внутренняя отделка не затратна
  • простота монтажа коммуникаций

Каркасный дом: минусы

  • горючий материал
  • требуется подготовка материала
  • может быть повреждён ураганом
  • невысокий срок эксплуатации
  • есть вероятность проедания жуками

В процессе строительства каркасного дома фото

Как посторить каркасный дом фото

Как посторить каркасный дом фото

Как посторить каркасный дом фото

Каркасный дом своими руками видео

Поэтапная технология строительства каркасного дома: нижнее перекрытие

Нижнее перекрытие состоит из обвязки и чернового пола, который может быть бетонным или деревянным. Если выбран второй вариант, то между землёй и полом остаётся воздушное пространство. Специалисты советуют выбирать именно его.

Обвязка фундамента: как она выполняется, материалы изготовления

Обвязка каркаса фундамента при строительстве каркасника своими руками выполняется из бруса 150×150 мм, который может соединяться по углам двумя способами – «в полдерева» или «в лапу». Разница между соединениями в том, что при соединении «в полдерева» продольный разрез делается ровным, а вариант «в лапу» подразумевает срез со скосом. Это можно увидеть на рисунке ниже.

Варианты соединения бруса при сборке обвязки фундамента

Между собой соединение скрепляют при помощи скобы или пластины. Для крепежа к каркасу из швеллера используются металлические анкеры, которые немного заглубляются в брус. Закрепив обвязку к фундаменту, брус пропитывают антисептическим раствором. После высыхания его желательно обработать противопожарным составом.

Обустройство чернового пола: нюансы выполнения работ

На обвязку укладывается брус, снизу которого прибиваются доски, как это показано на фото ниже. Именно для крепежа досок мы и оставили пространство снизу пустым.

Ниши пола готовы к укладке утеплителя

В образовавшиеся ниши укладывается пароизоляция и утеплитель. Это может быть минеральная или эковата, пенопласт, пенопропилен. По причине того, что для деревянных домов большую опасность представляют грызуны, наилучшим вариантом здесь будет эковата. В её составе содержится бура, которая обладает не только антисептическими свойствами, но и отпугивает грызунов – такой дом явно не для них.После укладки утеплителя к уложенному брусу (лагам) прибиваются доски. По такому полу уже можно передвигаться.

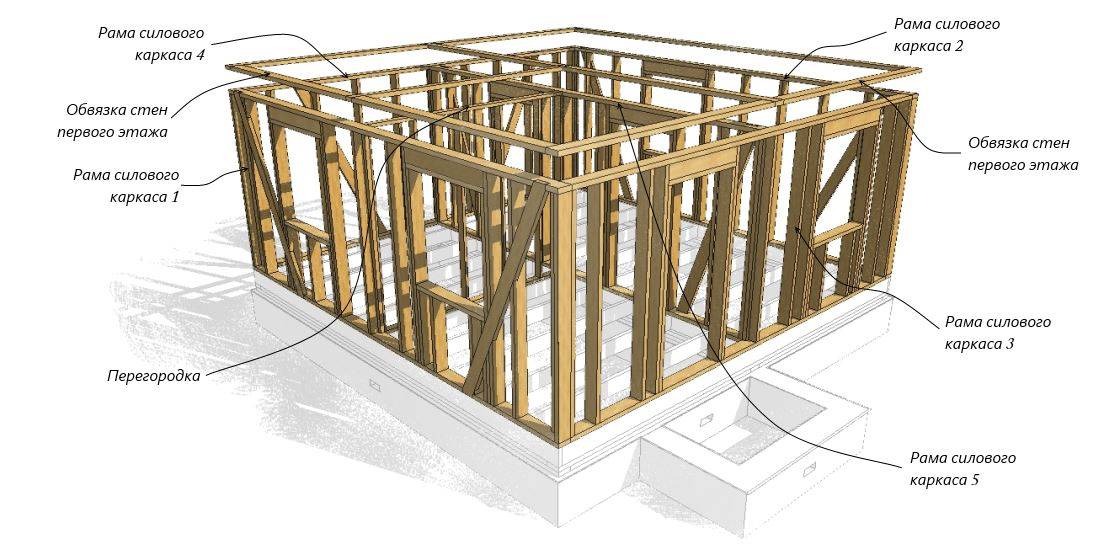

Шаг 3: Каркасные стены

Каркасный дом своими руками собирают из отдельных элементов, раскраивая и подгоняя их на строительной площадке. Возможен монтаж более крупных секций или даже целых конструкций, заготовленных на заводе.

Способы сборки каркаса

Быстровозводимые здания сегодня строят способами:

  • традиционным — последовательно собирают каркас из стоек, ригелей, укосин, утепляют стены, монтируют обшивку;
  • методом «канадской платформы» — секции заготавливают горизонтально на черновом полу и выставляют их в проектное положение;
  • из СИП-панелей — крупные элементы, раскроенные на заводе, собирают на площадке при помощи соединительных брусьев и полиуретанового клея;
  • по немецкой технологии «фахверк» — доски каркаса, являющиеся одновременно декоративной отделкой, располагают снаружи утеплителя;
  • по шведской технологии — каркас монтируют из двух обрешеток, первая предназначена для установки утеплителя и крепления внешней отделки, вторую используют для прокладки коммуникаций и монтажа внутренней облицовки.

Монтаж каркаса способом «канадская платформа».

В частном строительстве для сборки своими руками чаще применяют классический способ, не требующий сложных монтажных работ и затрат на подъемную технику.

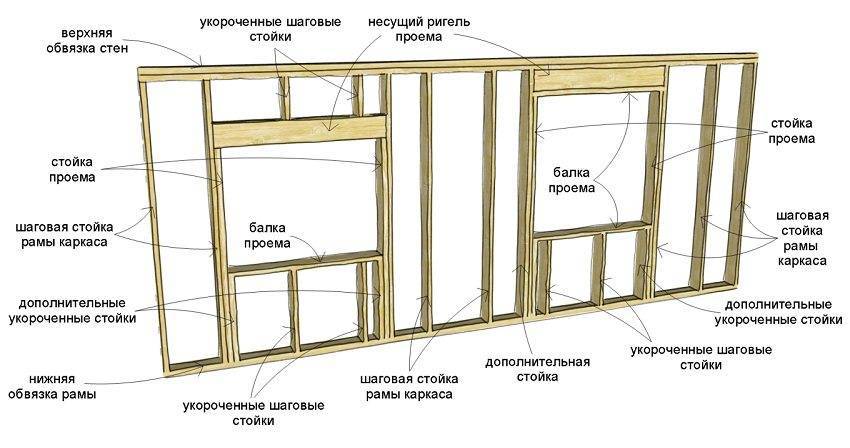

Установка и сечение стоек

Этапы монтажа стоек каркаса включают:

  1. Разметку на покрытии чернового пола мест установки стоек. Обычно шаг составляет 60 см. Это удобно для последующей укладки плит минеральной ваты. В двухэтажных зданиях расстояние уменьшают до 40 см.
  2. Нарезку опор из сухой обработанной доски толщиной 50 мм. Сечение подбирают по расчету на несущую способность.
  3. Установку стоек в углах, выравнивание, закрепление временными укосинами.
  4. Монтаж промежуточных элементов.
  5. Соединение опор брусом верхней обвязки.
  6. Усиление оконных и дверных перемычек досками, уложенными на ребро. Если этого не сделать, при прогибе произойдет защемление рамы, возникнут трещины на стеклах, отделке фасада и внутренних поверхностей стен.
  7. Укрепление каркаса укосинами из досок 100х25 или 150х25, врезанными в верхнюю и нижнюю обвязку, стальными перфорированными полосами, горизонтальными перемычками. Дополнительное усиление не требуется, если каркас обшивают жесткими листами ОСП, многослойной фанеры.
  8. Обшивку лобовой доской балок верхней и нижней обвязки. Рекомендуется проложить слой базальтовой ваты для утепления конструкции.

Для подбора сечения стоек суммируют все нагрузки, действующие на несущий каркас. Если здание небольшое, то при высоте до двух этажей размеры бруса принимают:

  • для наружных стен — 150х50 мм, 200х50 мм;
  • для внутренних перегородок — 100х50 мм.

Прочности таких сечений вполне достаточно для восприятия вертикальных и боковых нагрузок. При теплотехническом расчете может оказаться, что для размещения теплоизоляции требуется большая, чем расчетная, ширина стоек.

Увеличивать сечение несущего бруса нецелесообразно. В этом случае утеплитель укладывают в 2 слоя — один между стойками каркаса, второй — по наружной обрешетке с перевязкой. Такая компоновка поможет избежать теплопотерь через деревянные элементы, углы, обрамления проемов.

Укосины или раскосы

Укосины или раскосы устанавливают временно для придания устойчивости каркасу при монтаже или постоянно, чтобы конструкция сохраняла геометрию длительное время.

Укосины в каркасе устанавливают наклонно.

Чтобы постоянные укосины выполняли свою роль — обеспечивали жесткость каркасу, при их установке соблюдают правила:

  • элементы монтируют с наклоном 40°-60°;
  • толщина укосин — не более 1/4 от высоты сечения стойки;
  • крепление раскоса к обвязке — только врезкой, при других видах сочленения усыхание древесины ведет к потере устойчивости узла;
  • укосины врезают заподлицо со стойками, обвязками и перемычками;
  • на одной стене устанавливают не менее двух раскосов с наклоном в разные стороны;
  • к стойкам по длине прибивают 2-3 гвоздями.

Вместо укосин в углах каркаса можно использовать листы ОСП-3 12. Диагональная жесткость конструкции будет обеспечена.

Углы каркасного дома

Угол — одно из проблемных мест в каркасном доме. Установка бруса без дополнительного утепляющего слоя приводит к образованию мостика холода. Дерево обладает более высокой теплопроводностью, чем минеральная вата, поэтому стена в углу помещения может промерзать.

Чтобы этого не случилось, конструкции формируют одним из четырех способов:

Из двух стоек. Стык двух стен усиливают отделочным уголком.

Первые два способа более технологичны, но теплоизоляционные качества их ниже. В стыке двух стен остаются сквозные щели, которые очень трудно заделать.

Ставим обвязку и лаги

Далее к лежню крепится доска обвязки. Ее размеры тоже 150-50 мм, но она ставится на ребро. Выравнивается по наружному краю фундамента, прибивается длинными гвоздями (9 см) к лежню через каждые 40 см.

Следующий этап — установка и монтаж лаг. Это те же доски 150*50 мм, поставленные на ребро. Они крепятся двумя косыми гвоздями (9 см) в торец к доске обвязки, по два гвоздя справа и слева к лежню. Так каждая лага с двух сторон.

Первая лага установлена близко ко второй — так лучше передается нагрузка на фундамент. Ее устанавливают по второму краю лежня. Шаг установки — 40-60 см. Зависит от длины пролета и сечения используемого пиломаетриала: чем больше длина, тем меньше шаг.

Если лаги получаются длинные, и есть поперечная балка, чтобы лаги не «уехали» над поперечной балкой набиваются перемычки. Они по длине равны шагу установки лаг за вычетом удвоенной толщины доски: если шаг лаг 55 см, толщина доски 5 см, то перемычка будет 45 см длиной.

Чистовая отделка

Стеновой пирог обшивается чистовыми материалами с обеих сторон. Поскольку стена каркасного дома – идеально ровная, для ее отделки можно использовать практически любые доступные покрытия.

Для внешней отделки дачных домов обычно используют деревянные или пластиковые материалы:

  • вагонка
  • имитация бруса (бревна)
  • виниловый сайдинг

Зачастую, выполняя чистовую отделку фасада самостоятельно, владельцы дачных домов не обращают внимания на рекомендации специалистов и монтируют облицовку непосредственно к каркасу.

Подобное решение вполне жизнеспособно, если дом эксплуатируется исключительно летом, но если пожить в таком доме зимой хотя бы неделю – под обшивкой начнет скапливаться конденсат, нанося двойной вред – разрушать древесину и увлажнять утеплитель.

Отделка сайдингом

Во избежание подобных последствий и чтобы изначально заложить возможность эксплуатации дома круглый год, фасад нужно делать вентилируемым.

Для этого по всей поверхности каркаса прибивают бруски 30-40 мм толщиной, и уже на них кладут облицовку.

Основной сложностью здесь является точная заливка фундамента, чтобы он не препятствовал проникновению воздуха в вентиляционный зазор.

Внутреннюю отделку производят, как правило, гипсокартоном, ДВП или вагонкой.

Стены каркасных домов имеют идеальную структуру для утепления внутренних помещений, поэтому собрав стеновой пирог по всем правилам, вы получите теплый, уютный и комфортный дом.

Об идеальной наружной отделке читайте тут.

Перекрытие

Принципиально при строительстве дома технология устройства перекрытия схожа с процессом монтажа пола. Поставленные «на ребро» доски, закрепленные в верхней обвязке, служат балками. Также применяется деревянный двутавр, брус или кругляк, обрезанный с боков

При расчете сечения важно придерживаться правила, гласящего, что оно равно 1/20 или 1/25 величины пролетов. Иными словами для помещения 6х4 метра размеры несущих балок должно быть 20 см

При этом они монтируются на расстоянии 60-80 сантиметров.

Если используется брус, разрешается увеличить шаг до 1000 мм. по продольным осям. Лучше, если все элементы монтируются заподлицо. Тогда обеспечивается максимальная жесткость каркаса. Для крепежа используют металлические оцинкованные или алюминиевые кронштейны. Тип монтажа – встык с обвязкой. Правильность размещения проверяется электронным нивелиром или жидкостным уровнем. Пошагово, когда строится деревянный домик, процедура монтажа перекрытия выглядит так:

  1. По периметру здания устанавливается лобовая доска сечением 50 на 200 мм.
  2. Вдоль комнаты монтируется продольная балка посредине площади помещения.
  3. С шагом в 60 см укладывают лаги, которые в торец стыкуются в лобовой доске.
  4. Все соединения скрепляются воедино кронштейнами и гвоздями (саморезы нежелательны).

Когда габариты помещения превышают 6 метров. В качестве продольной балки используют клееный брус. Он более устойчив к изгибу под действием поперечных нагрузок.

Стропильная система и кровельный материал

Поэтапно монтаж лаг, стропил и кровельного пирога выглядит так:

  1. Закрепляются торцевые опоры для конька и стропил. Заранее выпиливают паз для сочленения с лобовой доской.
  2. Между крайними элементами натягивают шнурок, служащий ориентиром для постановки средних коньковых конструкций.
  3. Конек – это брус 50х200 мм. Его нужно состыковать над опорной конструкцией, чтобы не произошло искривление.
  4. Наносят разметку для определения мест монтажа элементов стропильной несущей конструкции.
  5. Нарезанные по шаблону стропила монтируют с опиранием на коньковый брус и мауэрлат.
  6. Организовывают дополнительное усиление посредством установки опор под наклонные балки, ветровой ригель, стропильные «ноги».
  7. Набивают или привинчивают карнизную планку.
  8. Прокладывают пароотводящую пленку полосами внахлест по 15-20 сантиметров.
  9. Монтируют брусок контробрешетки сечения 40х50 мм, по нему – доску обрешетки 25х100 мм с шагом 25-30 см, что соответствует длине волны металлочерепицы.

Сначала к карнизным планкам прикрепляют крюки для крепления водостоков. 4 листа металлопрофиля укладывают без закрепления. Прикручивают их после того, как выровняют все стыки. В среднем для этого потребуется до 10 саморезов на каждые 2 кв.м. Теперь можно поставить коньковые накладки.

Строим своими руками

Строительство дома силами подрядчика не потребует от вас опыта строительных работ. Вам нужно лишь выбрать проект, оплатить работы строительной фирмы и используемых материалов. Даже для контроля подрядчика и приемки готового объекта можно нанять профессионалов.

Все гораздо сложнее и серьезнее при строительстве дома своими руками. В одну статью невозможно уложить все советы и рекомендации по возведению каркасных сооружений, но мы можем дать вам направление для изучения каждого этапа строительства.

Итак, мы уже выбрали проект для дома. Как поступить дальше? Рекомендуем составить чертежи каждой из стен, пола, потолка и стропильной системы. Это значительно упростит расчет необходимых строительных материалов и монтаж элементов каркаса

Важно понимать расположение основных несущих элементов конструкции дома до обустройства фундамента. Расчет необходимых материалов особенно важен, если участок постройки находится далеко от поставщиков материала, а доставка материалов собственным транспортом не предоставляется возможной. Составьте план поставок материалов для своевременного выполнения работ и удобства их хранения

После того как работа с калькулятором и чертежами закончена, найдены поставщики необходимых материалов, составлен план доставки материалов на стройку, можно приступать к монтажу фундамента.
Каркасные дома имеют небольшой вес. Для строительства даже двухэтажного каркасного дома 6х6 можно обойтись свайным фундаментом или винтовыми сваями. Поэтому важно иметь чертежи дома, ведь под несущими элементами каркаса с наибольшей нагрузкой должна находиться опора. С правилами обустройства таких фундаментов вы можете ознакомиться в интернете.
Возведение стен каркасного дома невозможно до обустройства нижней обвязки и монтажа пола первого этажа.

Составьте план поставок материалов для своевременного выполнения работ и удобства их хранения. После того как работа с калькулятором и чертежами закончена, найдены поставщики необходимых материалов, составлен план доставки материалов на стройку, можно приступать к монтажу фундамента.
Каркасные дома имеют небольшой вес. Для строительства даже двухэтажного каркасного дома 6х6 можно обойтись свайным фундаментом или винтовыми сваями

Поэтому важно иметь чертежи дома, ведь под несущими элементами каркаса с наибольшей нагрузкой должна находиться опора. С правилами обустройства таких фундаментов вы можете ознакомиться в интернете.
Возведение стен каркасного дома невозможно до обустройства нижней обвязки и монтажа пола первого этажа.

Ключевые этапы работ

Установка и закрепление на фундаменте обвязочного бруса;
Выставление лаг для пола первого этажа (соблюдение уровня и плоскости расположения);
Монтаж чернового пола под утепление;
Закладка необходимых строительных мембран, утепление;
Монтаж финишного напольного покрытия или основания под него (листовые материалы под последующую отделку;
Монтаж каркаса из бруса (основные и промежуточные стойки, подготовка оконных и дверных проемов) или установка стеновых панелей в случае строительства каркасно-щитового дома. В случае выбора каркасно-щитовой технологии стеновые панели монтируются «на земле» или закупается готовый домокомплект;
Монтаж верхней обвязки и потолочных балок;
Работа со стропильной системой и кровельным материалом;
Обшивка стен дома и потолка с последующим утеплением может производиться в любом порядке после подведения дома под кровлю

Важно соблюдение технологии работ с выбранным утеплителем;
Отделочные работы: установка окон и дверей, работа с финишными отделочными материалами, монтаж инженерных систем и элементов коммуникаций.

Каждый из этапов работ требует детального изучения. Старайтесь работать с материалами, которые вам уже знакомы, или которые требуют минимального набора инструментов и навыков. Да, строительство каркасного дома 6 на 6 – весьма сложный процесс при рассмотрении каждого технологического этапа. Но стоит пройти этот путь один раз, а в дальнейшем это уже не будет казаться таким сложным

Важно ответственно подойти даже к самым простым строительным операциям

Шаг 1: Фундамент под каркасный дом

Дом на каркасе — легкое сооружение, не требующее мощного заглубленного фундамента. Несущая способность свайных или ленточных оснований с заложением до 50 см достаточна, чтобы обеспечить восприятие и передачу грунтам нагрузки от строения.

Свайные фундаменты — заглубленные в землю стержни из бетона, железобетона или металла. Их достоинства:

  • быстрый монтаж;
  • небольшой объем земляных работ или даже их отсутствие;
  • короткий промежуток между окончанием установки фундаментов и дальнейшим монтажом конструкций.

Исключение — устройство монолитных свай и ростверка. Здесь нужно подождать до набора бетоном прочности. Обычно это занимает 1-2 недели. Поскольку нагрузка будет увеличиваться постепенно, не обязательно дожидаться нормативного срока в 28 суток, чтобы приступить к монтажу каркаса.

Металлические сваи вкручивают ручным или механизированным буровым оборудованием. Готовые бетонные анкеры погружают в проделанные скважины забивной или вдавливающей техникой. Строительство таких фундаментов занимает 1-3 дня, выполняется специализированными организациями.

Монолитные буронабивные сваи можно изготовить самостоятельно. Применяют бетон марки не ниже М 200. Для опалубки используют скрученный трубкой рубероид. Его помещают в отверстие, устанавливают внутрь арматурный каркас из 3-4 стержней. Заливают в полость конструкции раствор, послойно уплотняя виброинструментом.

По верху свай на оголовки монтируют несущие ригели из металла, бетона или дерева. В этом случае подполье остается открытым.

Свайный фундамент с висячим железобетонным ростверком.

Ростверк соединяет отдельные сваи в жесткую устойчивую систему. Может быть:

  • висячим;
  • наземным;
  • заглубленным.

В последнем случае это аналог ленточного фундамента мелкого заложения. Его устраивают из монолитного железобетона по периметру дома и под несущие перегородки. Котлован выкапывают на глубину 30-50 см, отсыпают песком и щебнем.

На подушку устанавливают опалубку. Внутрь помещают стальные каркасы, которые жестко завязывают с выпусками арматуры свай. Для крепления нижнего обвязочного бруса заранее подготавливают металлические шпильки диаметром 12 мм с резьбой. Их приваривают или прикручивают проволокой к стержням каркаса через каждые 150-200 см по длине ростверка. Крепежи должны располагаться на расстоянии не более 30 см от углов фундамента и выступать над верхней гранью конструкции на 13-15 см.

Устройство заглубленного ростверка.

Предварительно на опалубке размечают места установки стоек, чтобы они не совпали с крепежом для горизонтального бруса.

Поверхность основания обрабатывают гидроизоляционной мастикой, укладывают 2-3 слоя рубероида или другого влагозащитного материала.

Ленточный монолитный фундамент устраивают похожим образом. Если основание — плита, бетон заливают на всю площадь дома с выступом за периметр на 20 см. Толщина конструкции — 10-20 см, армирование — сварными сетками.

Плитный фундамент — практически готовое основание под полы

Особое внимание нужно уделить утеплению. Используют плиты пенополистирола, которые укладывают на щебеночную подготовку. Они не боятся влаги, не гниют, сохраняют теплоизоляционные свойства в течение 50 лет

Они не боятся влаги, не гниют, сохраняют теплоизоляционные свойства в течение 50 лет.

При бетонировании монолитных плит для подвода коммуникаций монтируют гильзы. Они обеспечивают доступ при прокладке труб водопровода или канализации. Подземные проходы нужно оборудовать заранее, иначе потом провести каналы будет очень сложно.

В наземных и мелкозаглубленных фундаментах установка гильз нужна для вентиляции подпольного пространства. В каркасных сооружениях это очень важный момент, которым нельзя пренебрегать. Вытяжки снижают влажность воздуха, губительно действующую на деревянные конструкции.

Фундамент для дома – основа основ

Крепкий фундамент – залог прочного и долговечного дома. Для каркасных построек обычно возводят фундамент одного из видов:

  • мелкозаглубленный ленточный;
  • свайно-винтовой.

В первом случае сначала будут проводиться земляные работы, чтобы было куда заливать фундамент, затем делается опалубка и в ней выкладывается армирующий каркас.

Второй этап – заливка бетона. Технологически правильно сделать это за один прием, но иногда допускается и послойная заливка. По мере затвердевания опалубка снимается – фундамент должен набрать прочность в течение 30 дней. После этого проводят гидроизоляционные работы, и начинается сборка нижней обвязки.

Свайный фундамент, в свою очередь считается одним из самых бюджетных и быстровозводимых.

Свая представляет собой толстую металлическую трубу, конец которой снабжен винтовой лопастью. Закручиваются в землю они с привлечением специальной техники. Есть некоторые виды забивных свай, но используют их редко.

Возводим каркасный дом своими руками

Устройство стен каркасного дома.

Существует два варианта постройки каркасных домов:

  • собирается дом из готовых элементов, выпущенных в заводских условиях;
  • здание из отдельных элементов собирается непосредственно на стройплощадке.

Рассмотрим второй вариант каркасного дома своими руками:

Любое строительство с разработки проекта начинается, каркасное домостроение в данном случае не исключение, так как намного проще предусмотреть все размеры и нюансы вначале на бумаге и потом не мучиться с подгонкой материалов непосредственно на строительной площадке. Если желаете построить что-то весьма индивидуальное, лучше проектную документацию заказать в организации, которая занимается строительством каркасных домов, или в проектной группе.

В проекте должны обязательно быть поэтажные планы, чертежи фундамента, разрезы и фасад, а также планы перекрытий и кровли.

Первоначально, в соответствии с проектом, делается . Зачастую избирают столбчатый фундамент, у которого элементы связаны вверху в одну жесткую конструкцию ростверком. Данный фундамент можно сделать практически полностью самостоятельно (при помощи одного-двух помощников).

При заливке ростверка (или железобетонной плиты, которая будет играть роль основания для каркаса) обязательно необходимо проверить горизонтальность верхней поверхности.

Пока фундамент набирается необходимой прочности (около месяца), можно купить материал для постройки дома (нужные размеры и количество необходимо рассчитать согласно проекту):

  • пиломатериалы (размеры сечения и длина зависят от толщины стены и размеров помещений);
  • гидроизоляционный материал для его укладки по верху фундамента;
  • антипирен и антисептик для древесины;
  • разные крепежи для сборки каркаса (гвозди, саморезы, анкерные болты и так далее);
  • для облицовки фанера, ЦСП; OSB;
  • утеплитель;
  • супердиффузионная мембрана для пароизоляции стен вдобавок к простой пароизоляции;
  • материал для сборки крыши здания (пиломатериалы, гидроизоляция, утеплитель, кровельный материал).
  • не забудьте подготовить инструмент для работы с древесиной, рулетку, строительный уровень, перфоратор и другие необходимые «мелочи».

Следующим этапом каркасного строительства своими руками является обработка всех пиломатериалов, задействованных при строительстве дома, антисептиками (это даст возможность уменьшить скорость процессов гниения древесины) и антипиренами (древесина получит возможность сопротивляться дольше при пожаре воздействию огня, а хозяин — несколько добавочных минут, чтобы покинуть здание, которое горит).

Теперь можно начинать возведение каркасного дома своими руками. Начнем укладывать нижнюю обвязку:

Схема утепления каркасного дома.

  • укладываем рубероид по верху фундамента;
  • затем идет брус нижней обвязки, который можно в углах состыковать одним из известных способов, добавочно место соединения укрепив анкером или гвоздями:
  • проверяем углы, соответствие диагоналей, горизонтальность уложенного бруса;
  • прикрепляем к фундаменту брус при помощи анкерных болтов, шаг которых не больше 1 метра;
  • проверяем опять углы и диагонали, горизонтальность верхней поверхности бруса.

Далее действуем таким образом:

  • устанавливаем, начиная с угловых элементов, вертикальные стойки каркаса. Прикрепите стойки к брусу нижней обвязки при помощи стальных усиленных уголков: чтобы не шатались стойки, временно скрепим их вместе с одной стороны доской по диагонали;
  • не забудем про дверные и оконные проемы, так как дистанция между стойками в данных местах будет от обычного отличаться (без проемов в плоскости стены);
  • закрепляем брус верхней обвязки при помощи стальных уголков;
  • проверяем горизонтальность и вертикальность всех элементов;
  • каждую стойку закрепляем постоянными укосинами небольшого сечения из бруса: устанавливаем и закрепляем потолочные балки стальными уголками;
  • выполняем обрешетку, стропильную конструкцию, укладываем кровельное покрытие.
  • обшиваем каркас дома с внешней стороны OSB, фанерой, ЦСП;
  • закрепляем строительным степлером пароизоляционную мембрану (позднее прибьем по ней обрешетку и закрепим сайдинг);
  • плотно укладываем утеплитель в пространство между стойками каркаса;
  • закрываем утеплитель пароизоляцией, закрепив ее к стойкам каркаса степлером;
  • обшиваем каркас дома внутри ЦСП, фанерой, ОSB.

Таким образом строится простой .
