Стройка по карману или каркасный дом своими руками. Пошаговая инструкция для новичков

Пример расчета стоимости

Стоимость сооружения щитового домика зависит от сложности используемого типового проекта. Ее средняя величина для большинства регионов составляет примерно 7 тыс. рублей за единицу площади (при общем метраже дома до 100 м2).

Для строений большей площади цена каждого квадратного метра возрастает примерно на 500–1000 рублей.

При оценке общей стоимости строения следует учитывать:

  • фундамент (его заливка и материал);
  • обвязку из брусьев;
  • обшивку щитовыми плитами ОСБ;
  • утепление с использованием минеральной ваты.

За дополнительную оплату возможно выполнение отделочных работ как внутри дома, так и со стороны фасадов, а также изготовление пристройки типа веранды и монтаж межкомнатных перегородок.

В среднем щитовой дом под ключ обойдется владельцу примерно в полмиллиона рублей. Но эта цифра представляет собой нижнюю границу ценового диапазона; реальная же стоимость проекта может достигать одного миллиона рублей.

Фундамент

Поскольку стены такой постройки достаточно лёгкие, нет нужды обустраивать массивный капитальный фундамент

Если вы хотите знать, как правильно строить каркасный дом, то для начала вам стоит ознакомиться с последовательностью выполнения фундамента. Поскольку стены такой постройки достаточно лёгкие, нет нужды обустраивать массивный капитальный фундамент. В данном случае строим дом на одном из следующих оснований:

  • мелкозаглублённый монолитный или сборный ленточный фундамент;
  • столбчатая конструкция основания;
  • свайные винтовые основы.

Проще всего под каркасный дом построить столбчатое основание. Столбы в обязательном порядке должны располагаться под углами будущего дома, на пересечении стен и с определённым шагом под наружными и внутренними несущими стенами. Обычно шаг столбов принимается равным 2 м. Монтаж основания ведётся в таком порядке:

  1. Под каждый столб копают ямы нужной глубины. Для этого можно использовать лопату или мотобур.
  2. На дне ям выполняется песчаная подушка высотой 100-150 мм. Влажный песок тщательно трамбуется.
  3. После этого устанавливается деревянная опалубка. Она должна возвышаться над уровнем земли не менее чем на 30 см.
  4. Внутренняя поверхность опалубки выстилается рубероидом, который будет выполнять функции гидроизоляции и облегчит демонтаж опалубки.
  5. В опалубку заливается бетон на высоту 5 см.
  6. После застывания бетонной смеси устанавливается каркас из арматуры. При этом он не должен приближаться к опалубке ближе, чем на 50 мм. Сверху каркаса необходимо оставить выпуски арматуры длиной 15 см, которые позволят увязать воедино конструкцию столбов с ростверком.
  7. Заливается бетон.

Для изготовления каркаса ростверка используют прутки сечением  12 мм, связанные проволокой. Из досок выполняется опалубка для ростверка. После установки арматурного каркаса он связывается с выпусками арматуры из столбов. После заливки и трамбовки бетонной смеси в ростверк вставляются шпильки длиной 300-500 мм. На них потом будут крепить каркас дома.

Пример расчета стоимости

Стоимость сооружения щитового домика зависит от сложности используемого типового проекта. Ее средняя величина для большинства регионов составляет примерно 7 тыс. рублей за единицу площади (при общем метраже дома до 100 м2).

Для строений большей площади цена каждого квадратного метра возрастает примерно на 500–1000 рублей.

При оценке общей стоимости строения следует учитывать:

  • фундамент (его заливка и материал);
  • обвязку из брусьев;
  • обшивку щитовыми плитами ОСБ;
  • утепление с использованием минеральной ваты.

За дополнительную оплату возможно выполнение отделочных работ как внутри дома, так и со стороны фасадов, а также изготовление пристройки типа веранды и монтаж межкомнатных перегородок.

В среднем щитовой дом под ключ обойдется владельцу примерно в полмиллиона рублей. Но эта цифра представляет собой нижнюю границу ценового диапазона; реальная же стоимость проекта может достигать одного миллиона рублей.

Преимущества каркасного строительства по финской технологии:

  • Оперативность выполнения работ. Обычно все занимает 60-90 дней. Производство составляющих дома длится около месяца. Установка готовых элементов происходит примерно за 2 недели.
  • Сборка панелей из различных составляющих в условиях завода происходит максимально точно, поэтому подгонка при сборке не требуется.
  • Монтажные работы проводятся быстро и легко. Стены отличаются минимальным весом, поэтому фундамент испытывает несущественную нагрузку.
  • В ходе изготовления деталей дома осуществляется пропитка деревянных элементов специальными составами, предотвращающими быстрое воспламенение.

В качестве утепляющего материала обычно применяется каменная либо минеральная вата. В последнее время популярностью пользуется целлюлозная вата (обычно её монтируют на чердаках и для утепления перекрытий).

Финская технология требует использования только сухой доски. Брус может применяться лишь в редких случаях, когда это связано с особенностями выбранного проекта.

Финский каркас — это улучшенный вариант канадского. Более неблагоприятные климатические условия требуют серьезного энергосбережения. Поэтому технология исключает использование строенных и сдвоенных досок. В связи с этим укосины и углы в каркасах не различаются, но при этом применяется одинарная верхняя обвязка. В стойки всех стен врезается ригель, а на проемах устанавливаются одинарные стойки. Применение ригеля исключает необходимость усиления проемов, заменяя при этом сдвоенную обвязку в верхней части каркаса.

Фундамент под каркасный дом

Для каркасных домов технология устройства фундаментных опор может быть различной. Если предусмотрены сваи или ленточный фундамент, углубление на полметра будет достаточно, чтобы принять нагрузку, распределить давление и передать его на грунт. Сваи могут быть бетонными, железобетонными, металлическими. В этом случае строительство отличается:

  1. Быстротой реализации опорной несущей части.
  2. Минимальным количеством земельных работ.
  3. Возможностью тут же приступить к следующему этапу строительства каркасного дома.

Этого нельзя сказать, если предусматривается монолитная плита. Бетон набирает 100% на 28-е сутки после заливки. Нагружать конструкцию разрешается только через 7 дней. Поэтому продолжить работы можно будет не сразу. То же касается опор с ростверками. Плитный фундамент самый дорогостоящий. В этом случае технология строительства каркасного дома поэтапно выглядит следующим образом:

Разметка участка с привязкой к границам периметра земельного надела. Рытье котлована, вывоз грунта. Иногда приходится привлекать спецтехнику. Трамбовка, отсыпка щебнем, заливка подбетонки М100 с последующей гидроизоляцией. Монтаж армированного каркаса согласно чертежам из проектной документации. Заливка бетонной смеси

Важно, чтобы она укладывалась непрерывно и вибрировалась. Уход за бетоном в течение периода набора прочности, возведение стен и т.д

Железные сваи вкручивают непосредственно в грунт. Это можно сделать самостоятельно или при помощи специализированного оборудования. Если вместо стали используются ж/б конструкции, сначала бурят скважины, затем в шурф погружают сваю и «вдавливают» опору. Для этого привлекают компании, специализирующиеся на данном виде деятельности. А на работы придется затратить от двух до трех дней.

Технология буронабивных свайных опор предполагает бурение скважины, стенки которых прокладывают рубероидом, скрученным в виде трубы. Чтобы деревянный каркасный дом стоял надежно, закладывают каркас из 3-4 прутов арматуры, перевязанных между собой. Затем в полость заливают бетонную смесь, марка которой должна быть не ниже М200 (В15). На оголовки, возвышающиеся на 40-50 см., укладывают железные, бетонные или деревянные балки, пропитанные влагоотталкивающим составом. На седьмые сутки, когда бетон наберет 60% прочности, переходят к следующему этапу.

Ростверком называется конструкция, связывающая сваи в единую систему, устойчивую к поперечным смещениям в результате эрозии грунта. Она может быть висячей, наземной, заглубленной. Последний вариант – это технология, идентичная ленточному мелкозаглубленному фундаменту. Решив построить каркасный дом своими руками, пошаговая инструкция включает необходимость установки опалубки и армокаркаса. Для этого дно траншеи глубиной 30-50 см засыпают щебнем и трамбуют. Армированный каркас должен быть перевязан с арматурой сваи.

Ленточный фундамент устраивается подобным образом, но без свайных конструкций. Достаточно вырыть канаву по периметру здания и под несущими конструктивами на глубину до полуметра. Далее отсыпается дренажный слой, устанавливается опалубка и гидроизоляция. Арматуру вяжут в соответствии с чертежами из проекта. Теперь приготавливают бетон не ниже класса В15 (М200) и заливают в опалубку, которая может быть съемной и несъемной

Важно, чтобы работы велись при температуре воздуха от +5 до +15 град. Цельсия

На седьмой день можно переходить к следующему этапу.

Утепление стен

Слои теплоизоляции: минеральная вата, влагозащитная мембрана, лист OSB

Для этой цели используется выбранный ранее материал рассчитанной толщины. В качестве такого материала выступают минеральная вата, пенополистирол, пенополиуретан или пенопласт.

Вначале закладывают маты между стойками, расположенными вертикально. Если применяется двойной настил, стыки располагаются таким образом, чтобы они не накладывались друг на друга. С внешней стороны располагают гидроизолирующий слой.

После этого производится набивка решетки из реек, толщина которых соответствует толщине утепляющего материала. Таким образом гарантируется циркуляция воздуха между теплоизоляцией и внутренней отделкой.

Утепление стен при помощи напыления целлюлозного утеплителя

С внутренней стороны также обязательно наличие гидроизоляции (или хотя-бы пароизоляции). Обычно, её прикрепляют к рейкам при помощи строительного степлера.

Внутренняя облицовка стен делается с применением гипсоволокна, фанеры или вагонки. Дальнейшая внутренняя отделка зависит от желания хозяина.

С наружной стороны стены следует защитить лёгким отделочным материалом: металлическим или пластиковым сайдингом. При желании можно использовать блок-хаус или любой другой сходный материал.

На этом строительство фактически завершено. Останется только завершить внутреннюю отделку и провести коммуникации.

Каркасный дом своими руками. Часть 26. Утепление стен

Каркасный дом своими руками: как самостоятельно построить дом-конструктор | Фото & Видео

Строительство и обустройство летней кухни на даче своими руками: проекты, дизайн, устройство, с мангалом и барбекю (60+ Фото & Видео) +Отзывы

Шаг 3: Каркасные стены

Каркасный дом своими руками собирают из отдельных элементов, раскраивая и подгоняя их на строительной площадке. Возможен монтаж более крупных секций или даже целых конструкций, заготовленных на заводе.

Способы сборки каркаса

Быстровозводимые здания сегодня строят способами:

  • традиционным — последовательно собирают каркас из стоек, ригелей, укосин, утепляют стены, монтируют обшивку;
  • методом «канадской платформы» — секции заготавливают горизонтально на черновом полу и выставляют их в проектное положение;
  • из СИП-панелей — крупные элементы, раскроенные на заводе, собирают на площадке при помощи соединительных брусьев и полиуретанового клея;
  • по немецкой технологии «фахверк» — доски каркаса, являющиеся одновременно декоративной отделкой, располагают снаружи утеплителя;
  • по шведской технологии — каркас монтируют из двух обрешеток, первая предназначена для установки утеплителя и крепления внешней отделки, вторую используют для прокладки коммуникаций и монтажа внутренней облицовки.

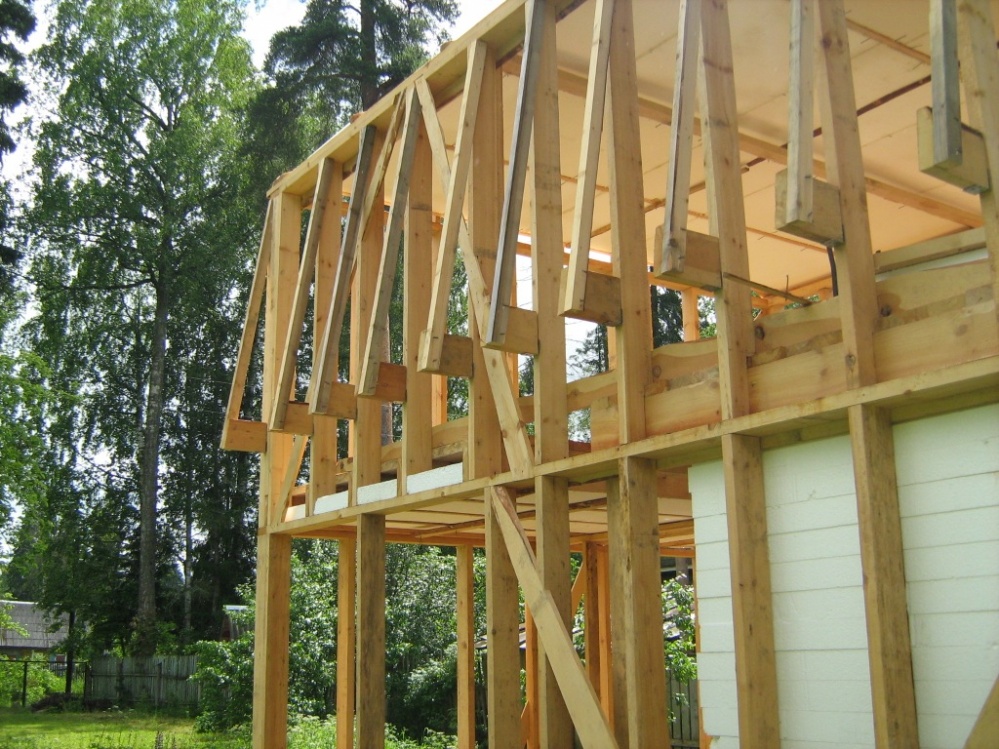

Монтаж каркаса способом «канадская платформа».

В частном строительстве для сборки своими руками чаще применяют классический способ, не требующий сложных монтажных работ и затрат на подъемную технику.

Установка и сечение стоек

Этапы монтажа стоек каркаса включают:

  1. Разметку на покрытии чернового пола мест установки стоек. Обычно шаг составляет 60 см. Это удобно для последующей укладки плит минеральной ваты. В двухэтажных зданиях расстояние уменьшают до 40 см.
  2. Нарезку опор из сухой обработанной доски толщиной 50 мм. Сечение подбирают по расчету на несущую способность.
  3. Установку стоек в углах, выравнивание, закрепление временными укосинами.
  4. Монтаж промежуточных элементов.
  5. Соединение опор брусом верхней обвязки.

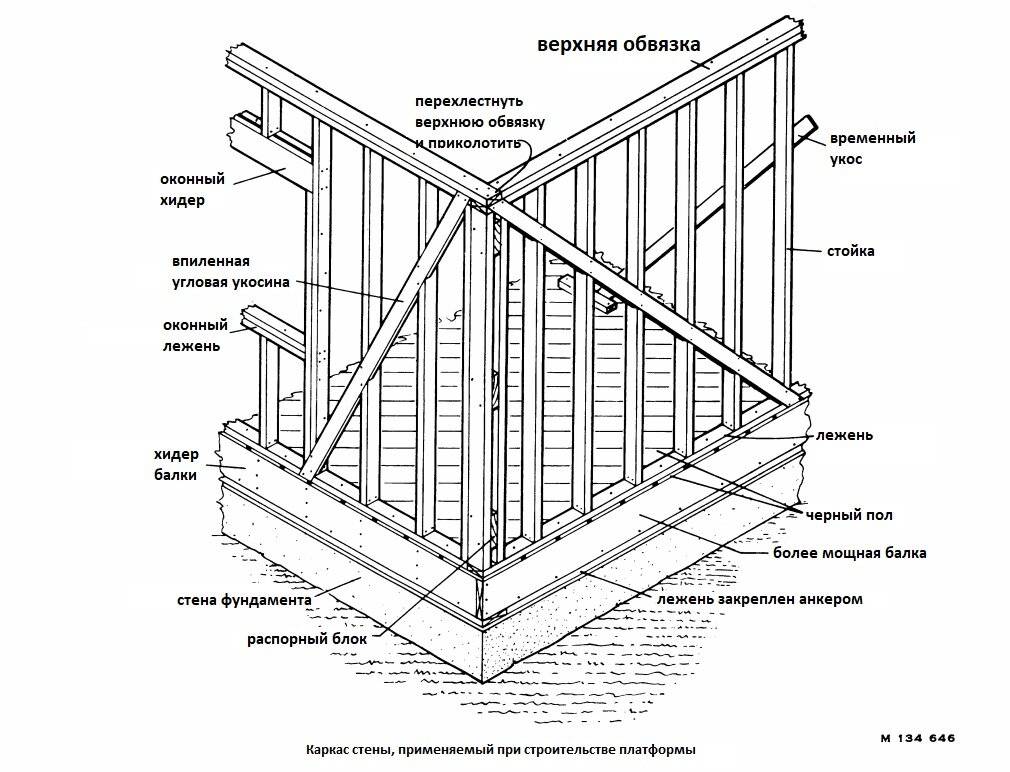

  6. Усиление оконных и дверных перемычек досками, уложенными на ребро. Если этого не сделать, при прогибе произойдет защемление рамы, возникнут трещины на стеклах, отделке фасада и внутренних поверхностей стен.
  7. Укрепление каркаса укосинами из досок 100х25 или 150х25, врезанными в верхнюю и нижнюю обвязку, стальными перфорированными полосами, горизонтальными перемычками. Дополнительное усиление не требуется, если каркас обшивают жесткими листами ОСП, многослойной фанеры.
  8. Обшивку лобовой доской балок верхней и нижней обвязки. Рекомендуется проложить слой базальтовой ваты для утепления конструкции.

Для подбора сечения стоек суммируют все нагрузки, действующие на несущий каркас. Если здание небольшое, то при высоте до двух этажей размеры бруса принимают:

  • для наружных стен — 150х50 мм, 200х50 мм;
  • для внутренних перегородок — 100х50 мм.

Прочности таких сечений вполне достаточно для восприятия вертикальных и боковых нагрузок. При теплотехническом расчете может оказаться, что для размещения теплоизоляции требуется большая, чем расчетная, ширина стоек.

Увеличивать сечение несущего бруса нецелесообразно. В этом случае утеплитель укладывают в 2 слоя — один между стойками каркаса, второй — по наружной обрешетке с перевязкой. Такая компоновка поможет избежать теплопотерь через деревянные элементы, углы, обрамления проемов.

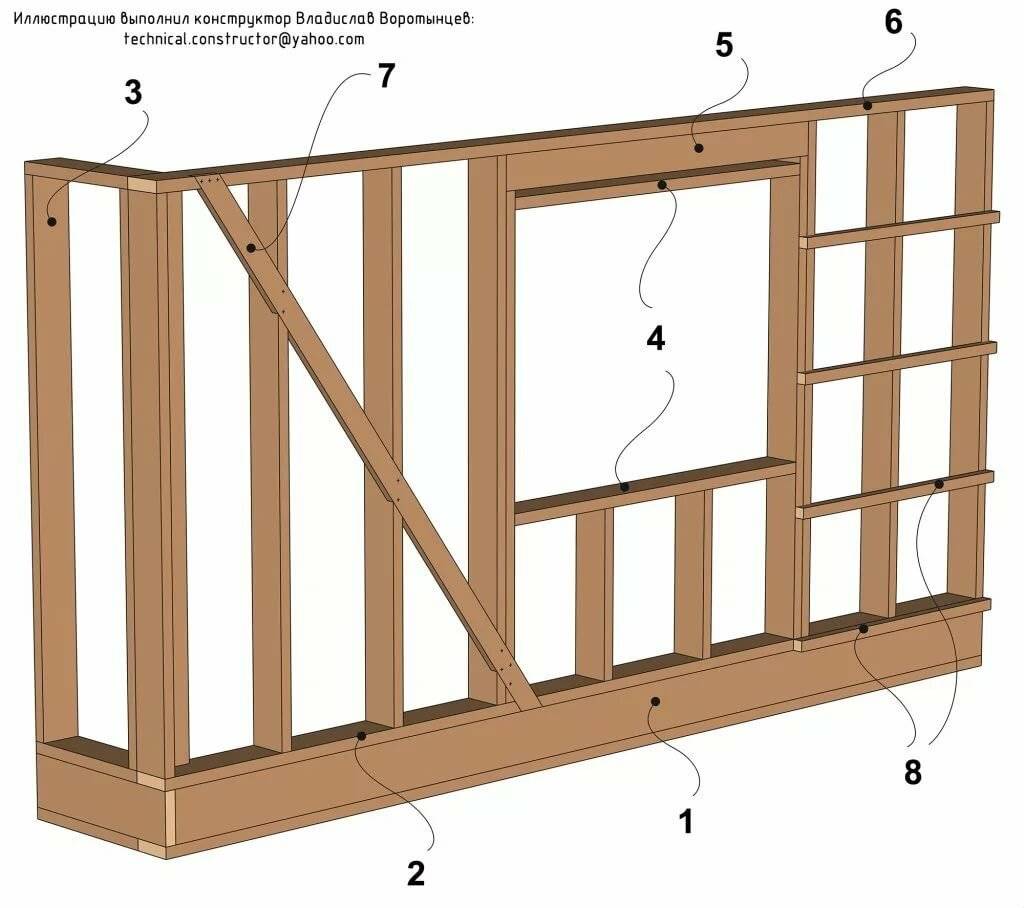

Укосины или раскосы

Укосины или раскосы устанавливают временно для придания устойчивости каркасу при монтаже или постоянно, чтобы конструкция сохраняла геометрию длительное время.

Укосины в каркасе устанавливают наклонно.

Чтобы постоянные укосины выполняли свою роль — обеспечивали жесткость каркасу, при их установке соблюдают правила:

  • элементы монтируют с наклоном 40°-60°;
  • толщина укосин — не более 1/4 от высоты сечения стойки;
  • крепление раскоса к обвязке — только врезкой, при других видах сочленения усыхание древесины ведет к потере устойчивости узла;
  • укосины врезают заподлицо со стойками, обвязками и перемычками;
  • на одной стене устанавливают не менее двух раскосов с наклоном в разные стороны;
  • к стойкам по длине прибивают 2-3 гвоздями.

Вместо укосин в углах каркаса можно использовать листы ОСП-3 12. Диагональная жесткость конструкции будет обеспечена.

Углы каркасного дома

Угол — одно из проблемных мест в каркасном доме. Установка бруса без дополнительного утепляющего слоя приводит к образованию мостика холода. Дерево обладает более высокой теплопроводностью, чем минеральная вата, поэтому стена в углу помещения может промерзать.

Чтобы этого не случилось, конструкции формируют одним из четырех способов:

Из двух стоек. Стык двух стен усиливают отделочным уголком.

Первые два способа более технологичны, но теплоизоляционные качества их ниже. В стыке двух стен остаются сквозные щели, которые очень трудно заделать.

Виды каркасных построек

Существуют следующие разновидности каркасных сооружений:

  • фахверковые или стоечно-балочные;
  • панельные или каркасно-щитовые;
  • каркасно-стоечные системы;
  • дома, построенные по канадской технологии, или каркасно-бревенчатые;
  • каркасные с неразрезными стойками.

Каркасно-щитовые дома делают в заводских условиях, а сооружения по канадской технологии возводят из СИП-панелей. Это готовый модуль из ОСП с утеплителем внутри. Отличие каркасно-рамочной технологии строительства от панельной в том, что каркас возводят из рамок, которые впоследствии обшивают листовыми материалами. Во всех случаях каркас не обязательно делают из древесины. Иногда применяют стальные тонкостенные конструкции.

Выбор конструкции каркасного дома

На сегодняшний день используются несколько технологий для возведения каркасных домов, среди которых самыми распространенными являются:

  • каркасно-рамочная,
  • каркасно-щитовая.

Но в том случае, если работы выполняются своими руками, то более рациональным вариантом является первая, так как для строительства каркасно-щитовых домов необходимо привлечение спецтехники для выполнения монтажных работ.

Так как если решено, что строим каркасный дом, то вполне ожидаемым является получение бонуса в виде невысокой стоимости такого здания, при этом вполне комфортного и удобного для проживания семьи как на даче в летний сезон, так и круглогодично в загородном поселке.

Инструмент, которым следует обзавестись до начала строительства

Перед началом строительства, для качественного выполнения всех этапов, необходимо подготовить инструмент, предназначенный для плотницких работ. Обязательно понадобиться:

  • лобзик или электропила;
  • ручная пила;
  • дрель и шуруповерт (предпочтение следует отдавать профессиональному инструменту, так как любительские версии просто не выдержат нагрузки и быстро выйдут из строя);
  • несколько молотков разных видов;
  • гвоздодер;
  • большой угольник;
  • рулетка;
  • строительный уровень;
  • отбивочный шнур.

Кроме того, обязательно понадобиться в большом количестве крепежные материалы:

  • металлические уплотнительные уголки;
  • гвозди;
  • шурупы и саморезы;
  • болты и гайки;
  • анкерные соединения.

В зависимости от того, какой тип фундамента выбран под быстровозводимые дома, могут понадобиться разные виды инструмента и расходных материалов, среди которых:

  • ручной бур для сверления скважины под свайный или столбчатый фундамент;
  • бетономешалка для изготовления раствора;
  • лопаты для копания траншеи под ленточный фундамент;
  • прутки арматуры для армирования конструкций;
  • рубероид, доски, фанеры и другие листовые материалы для сооружения опалубки и т. д.

Устраиваем черновой пол

После прокладываются лаги, в качестве которых используют доски или брусья размером 5х10см, 5х15см или иных в зависимости особенностей эксплуатации помещения и предполагаемых нагрузок на пол. Лаги можно фиксировать дюбелями, гвоздями, саморезами, уголками и иными крепёжными деталями.

Далее их укладывают на обвязку. К ним крепят деревянные рейки длиной и шириной от трёх сантиметров с помощью любого подходящего крепежа. Основная роль данных брусков будет заключаться в опоре концов досок устанавливаемого пола.

Чтоб далее укладка настила была более удобной, рекомендуется соединить лаги с поперечными перемычками из подобного бруса. Шаг перемычки зависит от габаритов применяемых частей настила, но в большинстве случаев он составляет 125см. После стягиваются доски нижней обвязки с помощью гвоздей в шахматном порядке и шагом до 80см.

Внимание! Традиционно сначала возводится черновой пол, а после – стены, и данный порядок рекомендуется менять только в крайних случаях.

Поверх опорных реек шириной и длиной по 3см выкладывают влагоустойчивые OSB плиты или фанеру. Листовая фанера крепится не к рейкам, а к лагам. При монтаже OSB сложностей у застройщика обычно не возникает.

Устройство чернового фанерного пола
ТребованияРасшифровка
Схема размещенияСледует располагать в шахматном порядке (со смещением к предыдущему приблизительно на половину листа)
Толщина листовПри их выборе следует ориентироваться на шаг монтажа лаг. В данном случае застройщик сможет данный этап ещё до монтажа опор. Если расстояние между лагами составляет не более 45см, применяются фанеры толщиной от 16 до 18 мм. Если шаг составляет от 50 до 62см – приобретают и устанавливают листы толщиной 18-21мм
Крепление настилаДля фанерного крепления используется комплексный метод с применением ершенных гвоздей или саморезов, обеспечивающих основную листовую фиксацию, а также клея, исключающего возникновение скрипа. Листы устанавливаются диагонально по периметру с креплениями в 15-сантиметровый шаг между каждым. По центру крепить рекомендуется с 30-сантиметровым шагом.
Зазоры между листамиЗазоры между листами должны составлять 2-3мм. Для контроля данного промежутка можно использовать гвозди с таким же диаметром, а после выполнения настила их можно будет убрать.

Между лагами рекомендуется простелить гидроизоляционную плёнку, крепящуюся строительным степлером.

К остальным этапам обустройства чернового пола относятся:

  • распределение в ячейках каркаса минеральной ваты или иного теплоизоляционного материла;
  • покрытие этого теплоизоляционного слоя пароизоляционной плёнкой с 10-15-сантиметровым нахлёстом и проклейка стыков;
  • распределение поперёк лаг досок толщиной не менее 3см с шагом в 40-60см. их крепление на саморезы (полученная обрешётка создаст нужный вентиляционный зазор);
  • поверх обрешётки разместить шпунтованную доску толщиной не менее 30мм или стандартную от 40мм;
  • выполнить финишное напольное покрытие.

Утепление каркасного дома своими руками: пошаговая инструкция

Зимний каркасный дом требует основательного утепления всех ограждающих конструкций. Обычно подобные работы проводят после установки оконных и дверных блоков.

Устройство утепленного пола

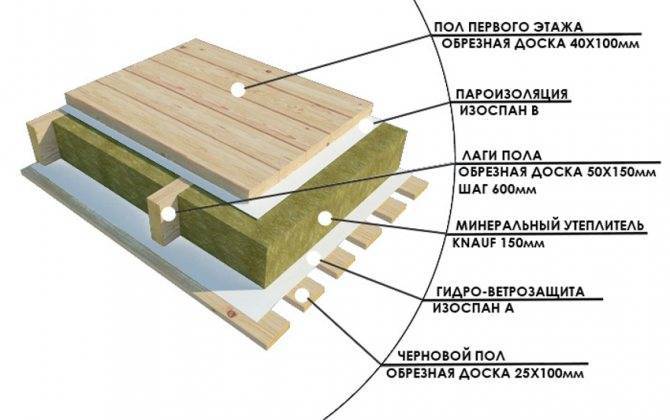

Укладку утеплителя выполняют на этапе создания пола первого этажа. Для этого по доскам, прибитым к черепным брускам, и балкам раскладывают гидроизоляционную мембрану из плотного полиэтилена. Полосы укладывают внахлест и крепят степлером. Поверх гидроизоляции укладывают теплоизоляцию из керамзита, базальтовой ваты либо экструдированного пенополистирола. Утеплитель должен доходить до верха балочных элементов.

Поверх теплоизоляции укладывают еще один слой пароизоляционной пленки. Материал стелют с нахлестом полос в 150 мм и закрепляют степлером к балкам. После этого выполняют монтаж чернового пола. При необходимости двухслойного утепления поверх чернового настила укладывают лаги и закладывают между ними еще один слой утеплителя с последующим накрыванием его пароизоляцией. Далее на лагах закрепляют доски второго чернового пола.

Утепление стен каркасного дома

Теплоизоляцию стен выполнят снаружи и изнутри, чтобы добиться максимального комфорта в зимнее время:

  1. Изнутри теплоизоляционные плиты укладывают между стойками каркаса и закрывают их пароизоляционной пленкой.
  2. Для монтажа утеплителя снаружи дома к стенам прикручивают каркас из бруса с шагом по ширине плит теплоизоляции. Поверх утеплительного материала с внешней стороны дома тоже закрепляют пароизоляционную пленку.
  3. Затем выполняют финишную обшивку стен с обеих сторон дома.

Утепление кровли каркасного дома

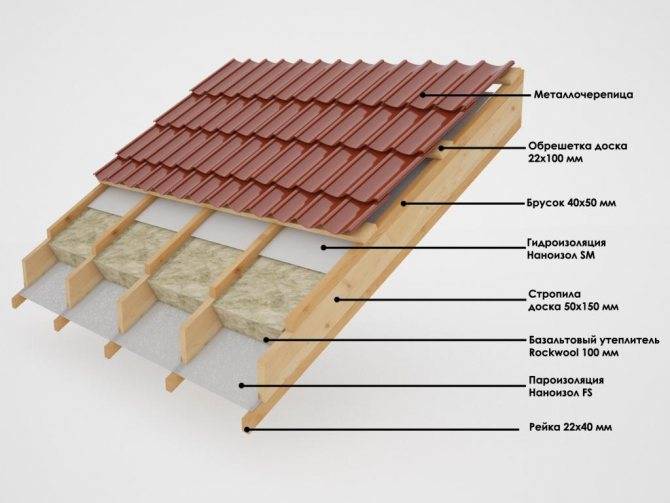

Между стропилами закладывают теплоизоляционный материал. Далее поверхность ската изнутри подшивают пароизоляционной мембраной, которую крепят полосами с нахлестом на 10 см и проклеивают стыки скотчем. Для фиксации мембраны применяют степлер. После этого крышу изнутри подшивают вагонкой или листовым материалом.

Прокладка коммуникации и настил чернового пола

Из-за конструктивных особенностей каркасного дома, о монтаже коммуникаций следует позаботиться еще на этапе возведения фундамента. Как правило, инженерные сети прокладывают в грунте, устраивая под них специальные углубления, которые необходимо утеплить и гидроизолировать. При этом следует отметить и обозначить все коммуникационные соединения, для того чтобы при их дальнейшем монтаже не возникло путаницы.

Следующий этап работ – устройство перекрытия, которое одновременно будет являться основанием чернового пола первого этажа. Самый правильный выбор – бетонная стяжка, для изготовления которой следует установить опалубку и залить слой раствора толщиной около 10 см.

Обязательно перед заливкой следует уложить слой тепло- и гидроизоляции, для чего можно использовать обычный рубероид, материал достаточно надежный и недорогой.

После того как стяжка наберет необходимую прочность можно установить лаги и уложить на них доски, которые и станут основанием для напольного покрытия. Эту работу можно выполнить сразу после стяжки, но лучше после того, как, например, на одноэтажный каркасный дом с плоской крышей будет установлена кровля.

Обязательно следует подумать и об утеплении такой конструкции, для чего можно использовать теплоизоляционные материалы на основе минеральной ваты или пенополистирола, хотя вполне разумно устроить изоляционный слой из керамзита или древесной стружки. Участвуйте в опросе в конце статьи!
